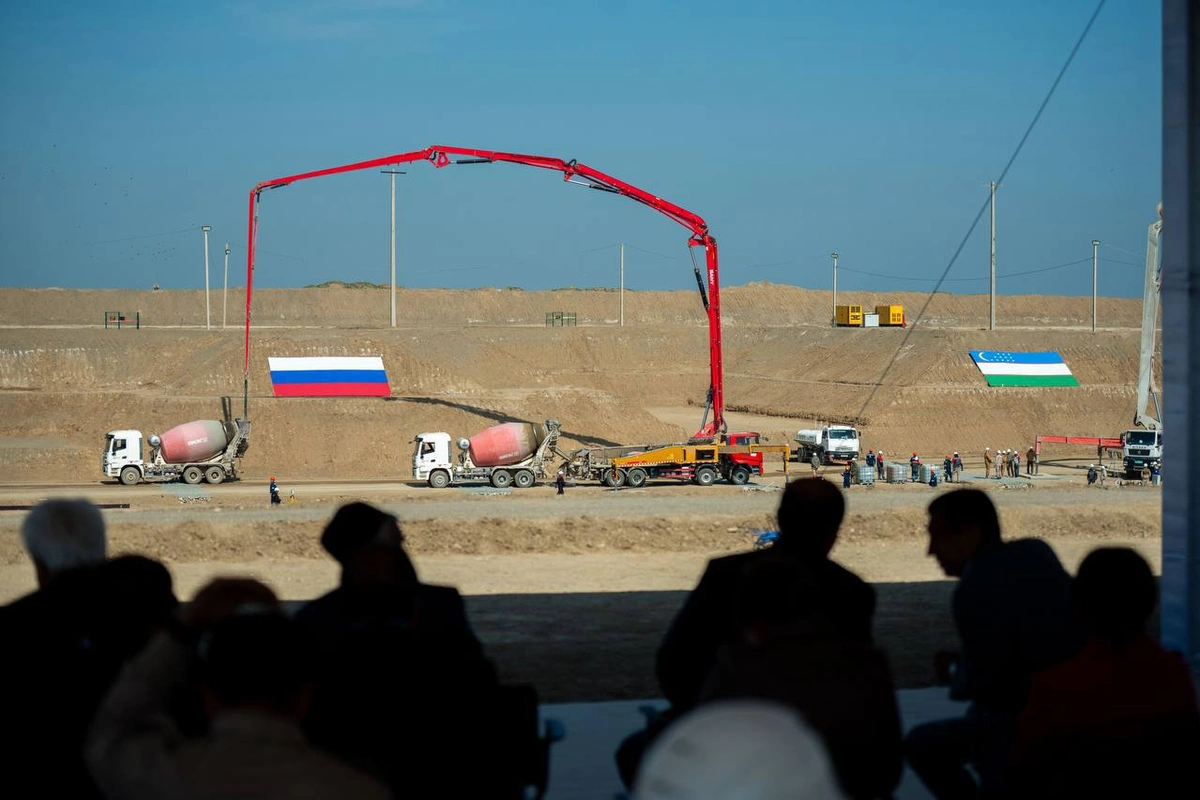

На площадке строительства интегрированной атомной электростанции в Фаришском районе Джизакской области начались первые бетонные работы, сообщает пресс-служба Агентства по атомной энергии при Кабинете министров («Узатом»).
Церемонию открыли директор Дирекции по строительству АЭС Абдижамил Калмуратов и вице-президент — директор проекта по сооружению АЭС в Узбекистане АО «Атомстройэкспорта» (инжиниринговый дивизион госкорпорации «Росатом») Павел Безруков.

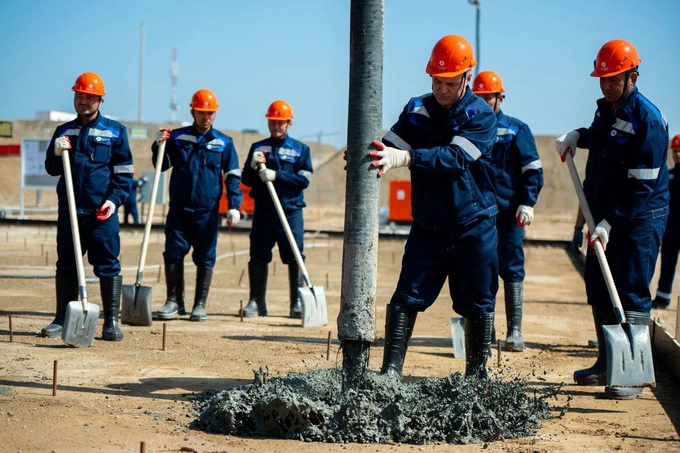

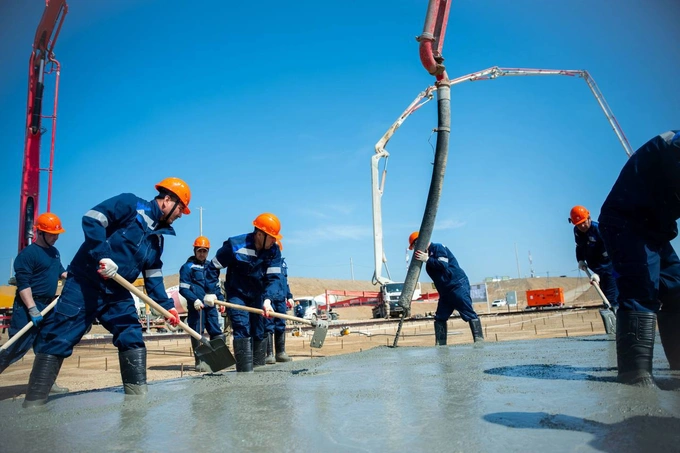

На данный момент выполняется устройство бетонной подготовки под здание реактора. Завершить этот этап планируется в апреле 2026 года.

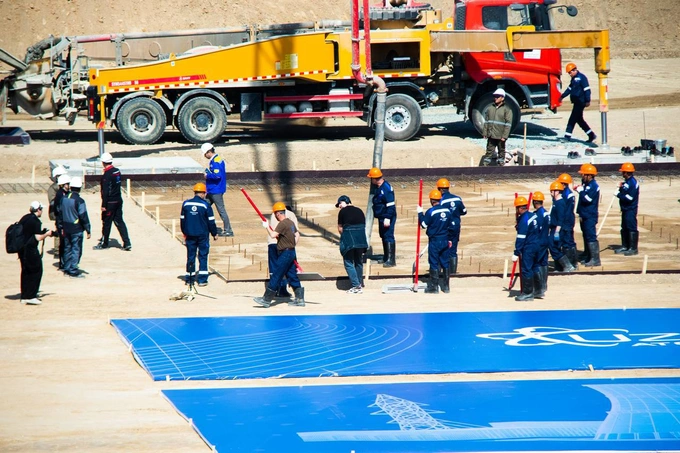

В «Узатоме» уточнили, что всего будет уложено около 900 кубометров бетонной смеси. По итогам работ будет подготовлено основание фундамента реакторного здания с гидроизоляцией и системой заземления.
Глава «Узатома» Азим Ахмедхаджаев сообщил, что этим летом планируется приступить к непосредственному сооружению реакторного здания.
Мирный атом
В сентябре 2025 года «Узатом» и «Росатом» договорились о новой конфигурации проекта АЭС в Узбекистане в составе двух энергоблоков большой мощности и двух блоков атомной станции малой мощности.
Дополнительное соглашение предусматривает, что в состав проекта войдут два энергоблока большой мощности на базе ВВЭР-1000 поколения 3+ и два энергоблока с реакторами РИТМ-200Н мощностью 55 МВт каждый.
Таким образом, совокупная мощность интегрированной АЭС превысит 2,1 ГВт: большая станция — 2 ГВт, малая — 110 МВт.
В октябре в Узбекистане начался ключевой этап сооружения малой АЭС. На строительной площадке в Джизакской области приступили к выемке грунта под котлован энергоблока с реактором РИТМ-200Н.
Ранее Spot писал, что Узбекистан и Россия подписали допсоглашение к контракту на сооружение интегрированной АЭС.
