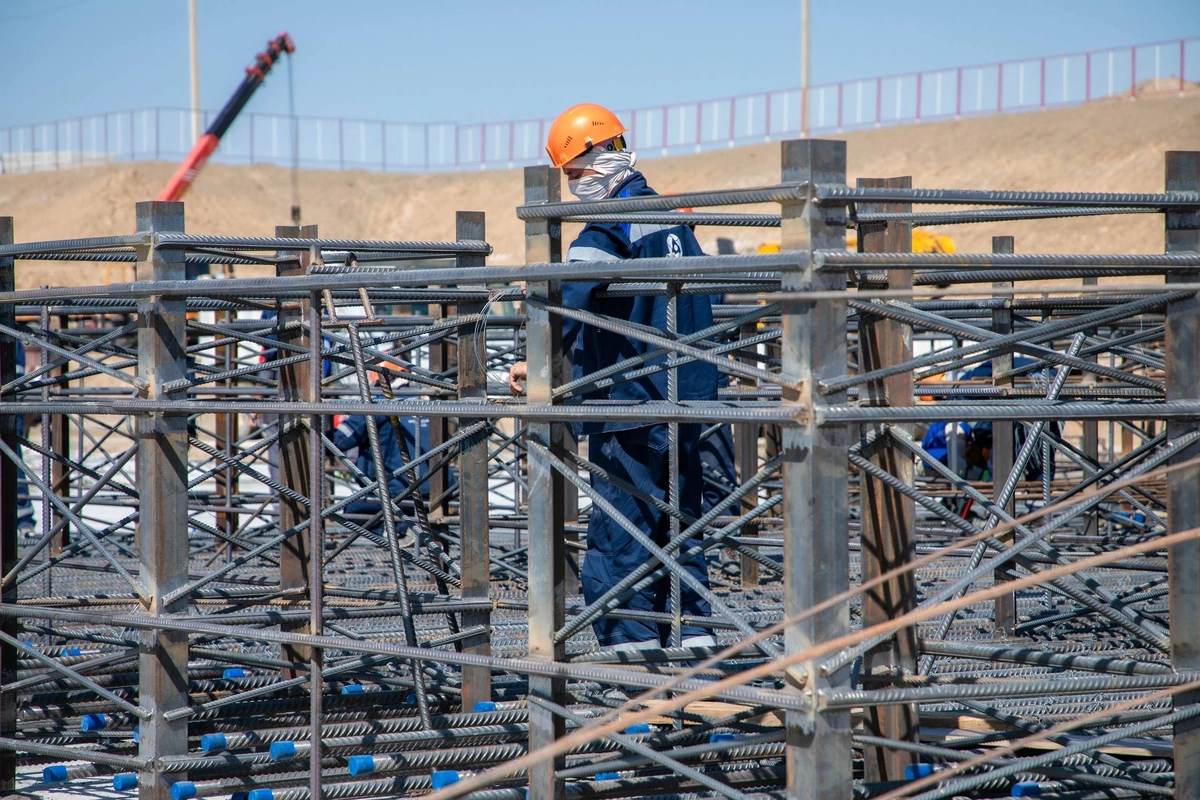

Шавкат Мирзиёев ознакомился с презентацией, посвященной ходу возведения в Джизакской области интегрированной атомной электростанции и городка-спутника. Об этом пишет пресс-служба президента.

За три месяца активной фазы строительства полностью завершена разработка котлована под здание реактора, в ходе которой было извлечено свыше 1 млн кубометров грунта. На участке фундаментной плиты уложено 916 кубометров бетона.

На территории строительно-монтажной базы выполнены земляные работы на площади 100 га. Всего на строительной площадке задействованы свыше 100 единиц спецтехники, 450 рабочих и специалистов.

Общая стоимость проекта АЭС оценивается в $9,5 млрд, из которых на местную продукцию приходится 21% — около $1,9 млрд. В ходе строительства планируется использовать 3 тыс. видов продукции и оборудования.

атомная станция, аэс

Фото: пресс-служба президента

Президент отметил недостаточность узбекистанской продукции в проекте и поставил задачу довести ее долю минимум до 30%. Поручено обеспечить выполнение 65% строительно-монтажных работ национальными предприятиями и привлечь 7 тыс. местных рабочих.

В Фаришском районе предлагается организовать промышленную зону площадью 200 га со специализацией на производстве стройматериалов. Согласно плану, на ее территории будет размещаться минимум 100 совместных предприятий.

За счет трансфера технологий в промзоне ожидается локализация выпуска продукции по 15 направлениям. Глава государства одобрил инициативу и поручил до конца года внести проект решения, предоставляющего участникам зоны налоговые и таможенные льготы.

Также подчеркивалась важность качества и безопасности строительства как «безусловного приоритета». Все работы должны в полной мере соответствовать требованиям МАГАТЭ и международным стандартам.

В рамках создания внешней инженерной инфраструктуры для АЭС планируется построить 388 км электросетей и подстанцию напряжением 110 кВ. К ней будет проведен 21 км трубопроводов для питьевого и 120 км — для технического водоснабжения, а также 39,5 км автомобильных и 11 км железных дорог. Мирзиёев поручил обеспечить долю местной продукции и услуг в этом направлении около 60−70%.

атомная станция, аэс

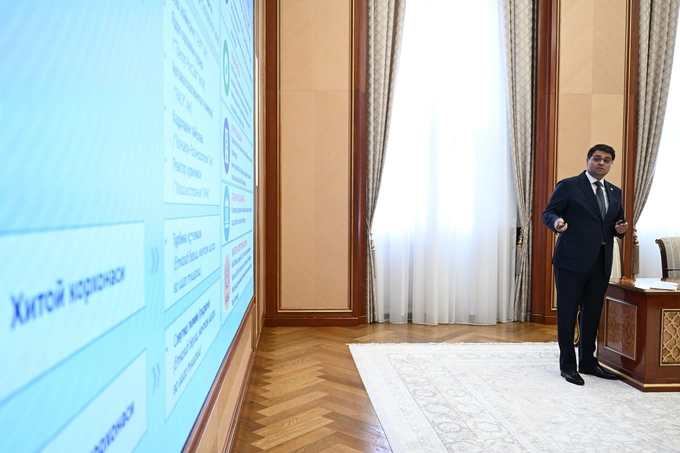

Глава «Узатома» Азим Ахмедхаджаев. Фото: пресс-служба президента

Кроме того, рассматривался проект городка атомщиков площадью 200 га. В нем предполагается строительство многоэтажных энергоэффективных домов на 10 тыс. квартир для 33 тыс. жителей, включая 3 тыс. квартир на первом этапе.

Городок включает школы, детские сады, медицинские учреждения, объекты спорта и культуры, зоны отдыха и зеленые пространства. При строительстве будут использоваться современные теплоизоляционные решения, «зеленые» источники энергии и «умное» освещение.

Для совершенствования управления проектом, усиления технического контроля и независимой экспертизы технических решений предлагается создать совместное предприятие с участием ведущих зарубежных инжиниринговых компаний.

Также обозначены меры по адаптации и внедрению в национальную систему около 1 тыс. отраслевых стандартов. Еще одной темой совещания стала подготовка квалифицированных операторов, инженеров и специалистов по радиационной безопасности для будущей АЭС.

С 2023 года 216 студентов окончили Ташкентский филиал российского Национального исследовательского ядерного университета. Из них 83 продолжают учебу в магистратуре и аспирантуре ведущих вузов Китая, Южной Кореи, Венгрии, Франции и Италии. Еще 100 специалистов проходят подготовку в четырех университетах Узбекистана.

Мирный атом

В сентябре 2025 года «Узатом» и «Росатом» договорились о новой конфигурации проекта АЭС в Узбекистане в составе двух энергоблоков большой мощности и двух блоков атомной станции малой мощности. Дополнительное соглашение предусматривает, что в состав проекта войдут два энергоблока на базе ВВЭР-1000 поколения 3+ и два энергоблока РИТМ-200Н мощностью 55 МВт каждый.

Совокупная мощность интегрированной АЭС превысит 2,1 ГВт: большая станция — 2 ГВт, малая — 110 МВт.

В октябре в Узбекистане начался ключевой этап сооружения малой АЭС. На строительной площадке в Джизакской области приступили к выемке грунта под котлован энергоблока с реактором РИТМ-200Н.

Первые бетонные работы на площадке строительства АЭС начались в марте. Как сообщали в «Узатоме», речь шла о подготовке основания для фундамента реакторного здания с гидроизоляцией и системой заземления.

4 июня в Узбекистане официально стартовало строительство интегрированной АЭС. В Фаришском районе Джизакской области состоялась церемония закладки первого энергоблока интегрированной АЭС и символическая заливка первого бетона.

Ранее Spot писал, что Шавкат Мирзиёев анонсировал начало «большой подготовки» ко второй АЭС в Узбекистане.
